X
Notícias
Empresa aguarda retirada de postes pela CELESC na Rodovia Caminhos do Mar
Secretaria: Todas
03/03/2023
Uma das obras conquistadas em 2022 pelo Município de Balneário Gaivota, a Rodovia Caminhos do Mar, enfrenta problemas em sua primeira etapa, entre o bairro Santa Fé e a Lagoa Cortada, devido aos postes que ficaram da antiga avenida.

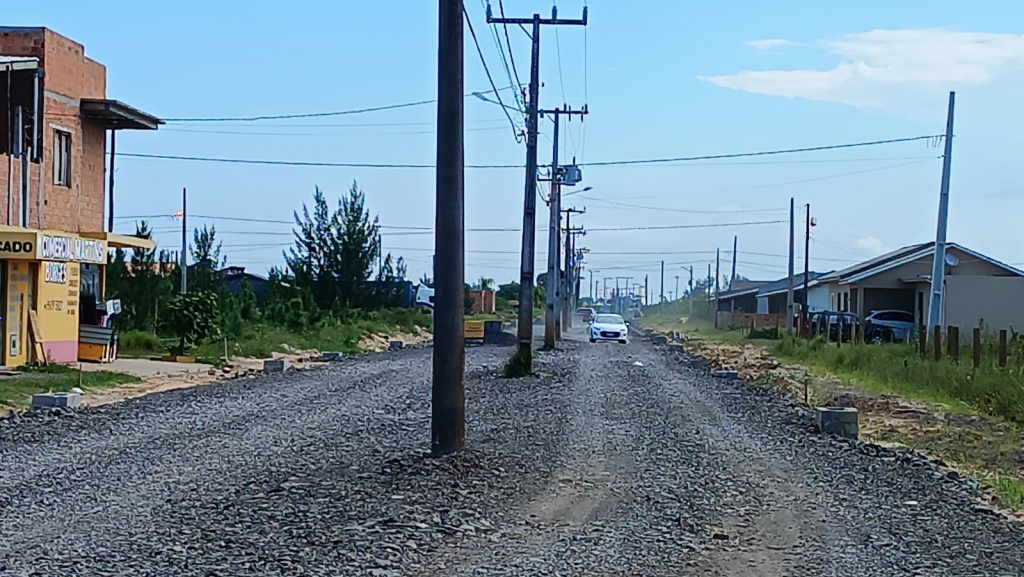

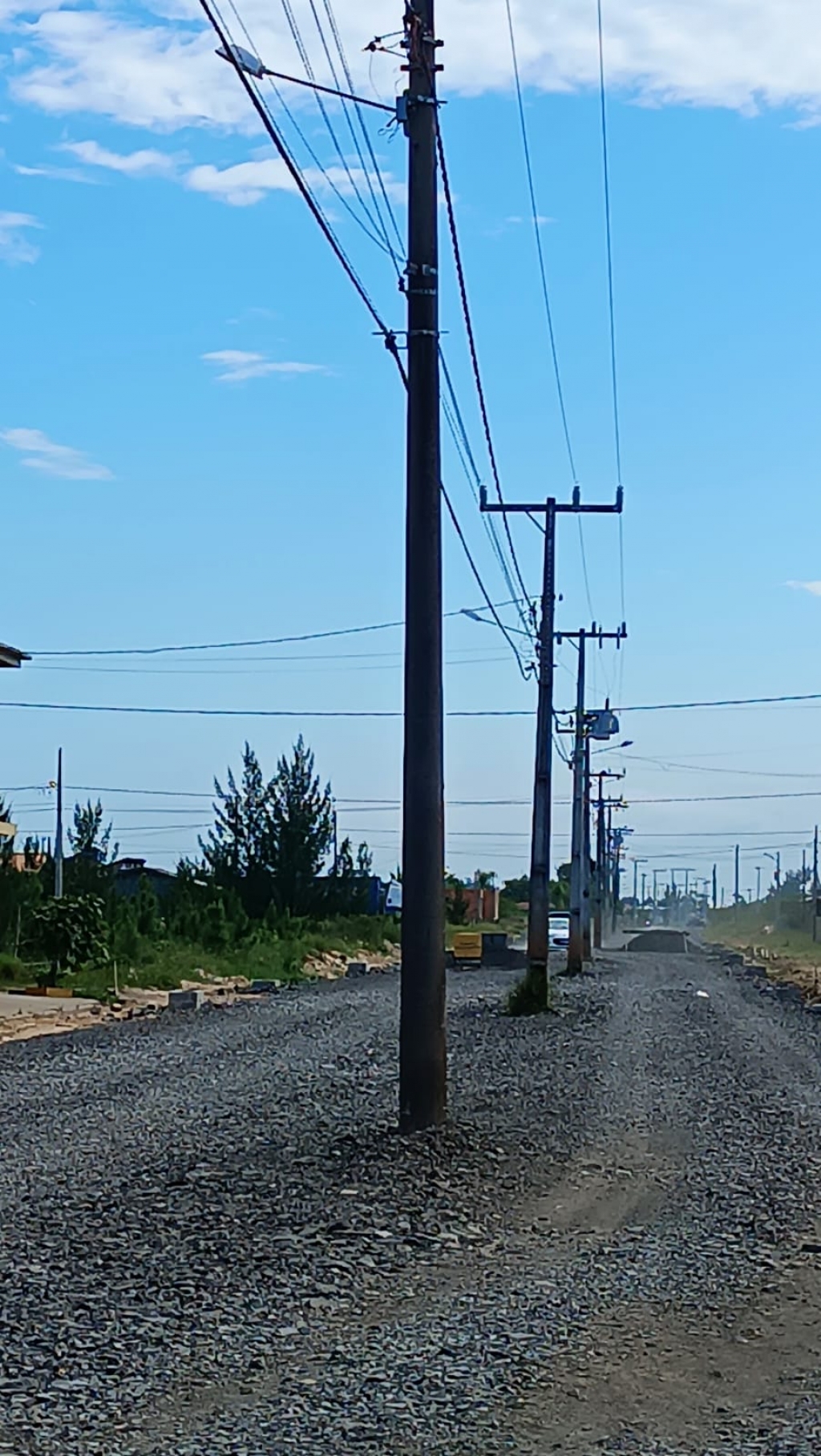

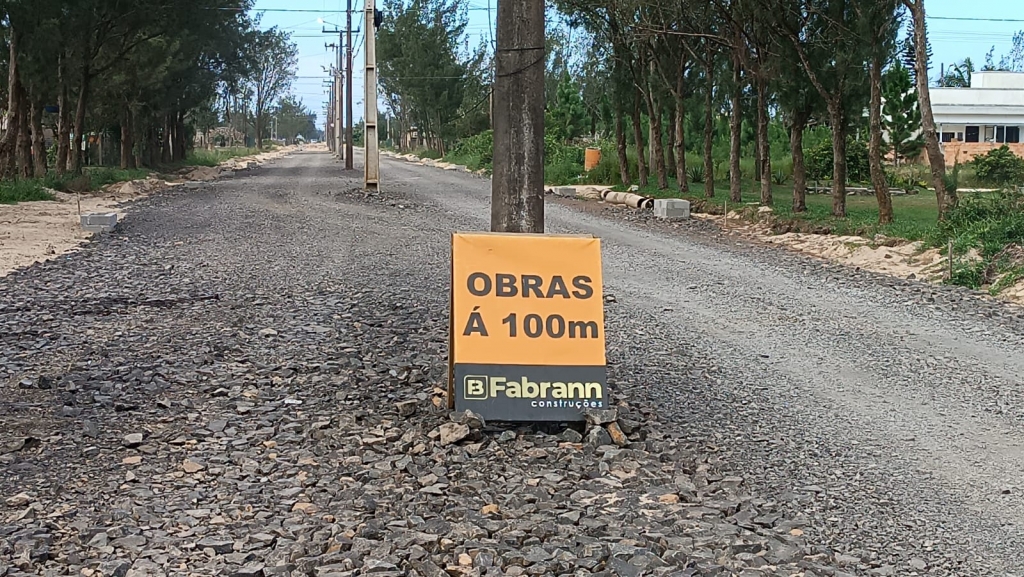

Atualmente, segundo o proprietário da empresa Fabram, responsável pela obra, 1KM está pronto para receber a camada asfáltica, entre a Praia Turimar e Santa Fé. Já os outros 3 KM da rodovia receberam as obras de drenagem pluvial, boca de lobo, sub-base com macadame e tão logo a CELESC retire os postes do meio da rodovia, vai ser possível concluir o trecho até a Lagoa Cortada, sentido Lagoinha. “Já pedimos para a companhia de energia retirar o posteamento, mas eles só poderão fazer no mês de março, com o final da temporada de verão”, afirma o responsável pela obra. (fotos)
Jorge Pimentel Assessoria de Imprensa JPSC-5247
ACESSO RÁPIDO
Copyright 2021 - Todos os direitos reservados - Prefeitura de Balneário Gaivota
